在洛阳卓阳紫林观邸购买了车位,签的租赁合同,要求开发商提供发票时回复车位因为没有产权,不予开发票,只提供了收据。
涧西区正商城,青云赋,紫林观邸,已陆续交房附近没有配套的小学初中,之前说是计划建科技小学,科技中学,地址在哪个位置
天山路附近小区随着不断交房 ,学生众多,现在才听说却划分到大所学校,还要过大车多的丝路大道,太不方便了,就不能划分到距离更近的广文路小学吗或者天香小学,希望能有新的学区划分,划到这里,这么大价格买的房子住着真心憋屈。
紫林观邸延期交房的依据在哪里,违约了就是违约了,别拿疫情说事,我们交贷款的时候咋没有说因为疫情让我们晚交呢,政府监管部门是做什么的。起到监管责任没

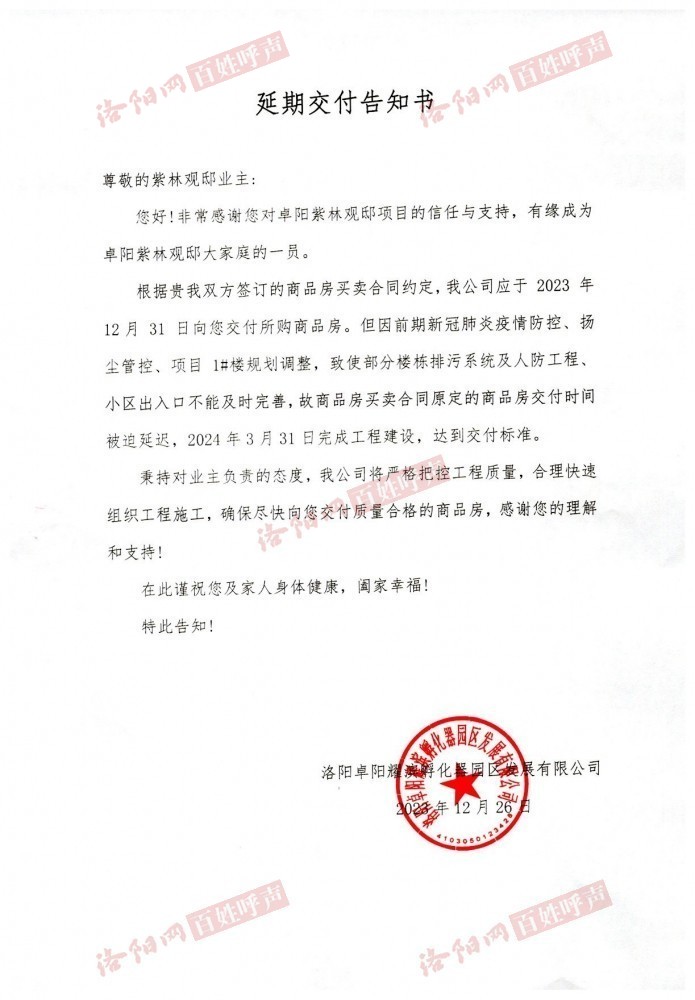

紫林观邸项目合同约定交房日期2023年12月31日。一,开发商在5月份在政府部门协调更改规划方案中,明确表示如各位业主同意更改规划,本年度2023年12月31号交房没有问题。 二,明知要延期还不提前和业主尽早协商延期问题,12月21让业主代表去售楼部去讨要是否延期。三,延期后公布出延期公告及其敷衍,说2024年3 内容洛阳卓阳耀滨孵化器园区发展有限公司(开发商),月31日达到交付标准,只字不提交房。 四,12.27日业主集体去往售楼部...
紫林观邸项目负责人不作为,按照购房合同约定2023年12月31日交房,需在规定交房日期前十天通知业主,临近交房日期广大业主迟迟等不到开发商的通知,去售楼部询问相关负责人才告知项目要延期,且具体的交付日期和延期交付的违约赔偿也给不出明确的回答。在此呼吁相关部门介入调查,给广大业主一个明确的结果。
涧西区秦岭路卓阳紫林观邸小区开发商合同上写12月21日组织已买房业主进行验房12月31日交房 12月21日全体业主未收到开发商验房通知 前往售楼部 相关负责人对提出延期和质量问题含糊其辞 不能解决问题 在施工过程中还存在着降低工程质量等问题
涧西紫林观邸小区合同交房日期为12月31号,目前现实情况在合同约定日期无法完成交付条件,依据合同约定开发商违约需要赔付违约金。现在都没有疫情了,开放商还能依疫情期间未施工为由,顺延3个月并不赔偿违约金吗?
合同约定2023年12月31号前交房,需要至少提前10天时间通知业主,眼看时间也快到了,开发商也没有通知是正常交房还是延期,所以问一下交房前政府对楼盘的竣工验收进行到那个一个环节了?
正商城三期合同约定2023年12月30日交付,现在外墙都没有做好,能按时交付吗?从过完春节就一直反应正商城三期施工进度慢,但是监管部门却回复会按时交房,你们去现场看看,看看这进度能交房吗?正商交房警车成了标配。看看二期,交房即维权,难道三期也要一样吗?请领导们来现场看看,看看青云赋提前交房,看看紫林观邸,小区基本完工,你在看看正商,小区石材路变沥青,同区域相邻楼盘那个是这样。明明正商有问题,监管却不到位,...
请问哪些部分属于消防通道,像正商二期整个小区内部道路除洋房门口都是消防通道吗?为什么周边紫林观邸,青云赋没有那么多消防通道,请给个合理解释!
三年时间,周围青云赋、正商城、紫林观邸、卓阳科技园、国家大学科技园拔地而起。防洪渠干的是什么,到底在干什么,你们去现场看看,负责这个项目的领导班子有没有脸面对老百姓,每路过坑坑洼洼的南华路,看着满目疮痍的防洪渠,每个人都要破口大骂两句,干的是什么垃圾玩意儿?

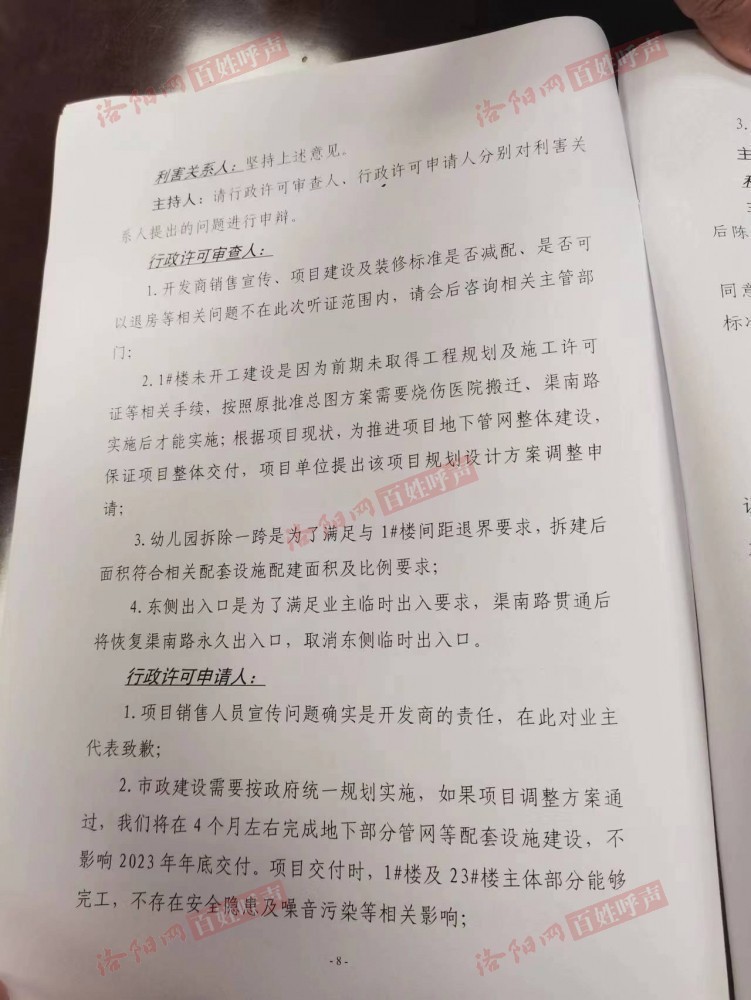

我们业主群里已经求证并非涧西区自然规划局说的业主代表都同意。你局怎么解释?难道要在河南上演江西版本的指鼠为鸭场景吗?政府是为人民服务的不是为开发商服务的,我作为业主规划更改到现在,政府没有通知我,开发商没有通知我,然后到现在给我说要给你家改规划了,我这种情况是紫林观邸小区大部分业主的情况。目前情况我们不同意更改规划,请政府慎重处理紫林观邸上千户业主的诉求。
业主群中反馈有业主代表没有同意规划变更和签字,请问之前回复的16名业主代表均同意是从哪里得到的消息,请公布上次回答中的《关于紫林观邸项目调整规划设计方案的协商意见书》,我们业主有权利看到协商意见书的内容。
