那就是,现在不具备交付条件,只是满足急于部分急装修的业主,对于我们不想提前装修的业主,对应的就是凤凰弯属于延期交房,可以按照合同上赔付违约金等。以及赔付到正常交房为止。现在凤凰湾属于延期交房,通过洛北办事处领导的努力沟通下什么时间可以正常交付,请回复。
碧桂园凤凰湾按照合同交房日期顺延三个月至8月28日,三证一表证件不齐全,部分分户电表未安装,消防设施均未完善,消防验收并未通过,为何可以强制业主收房缴纳物业费? 竣工验收未合格就强制交房是否属于违法行为,请问哪个部门监管制止这种侵害业主权益的行为,我们业主该如何维护自身权益?
西工区碧桂园凤凰湾项目,在延期3个月后,房屋在没有有关部门验收下,强制交房,分户电表没有安装以及暖气计量表和消防管道都没有安转,更谈不上消防合格,房屋没有合格竣工,没有竣工验收等情况下,强制交房。难道没有政府部门监管。希望政府部门严查。希望政府部门给老百姓一个合理解释

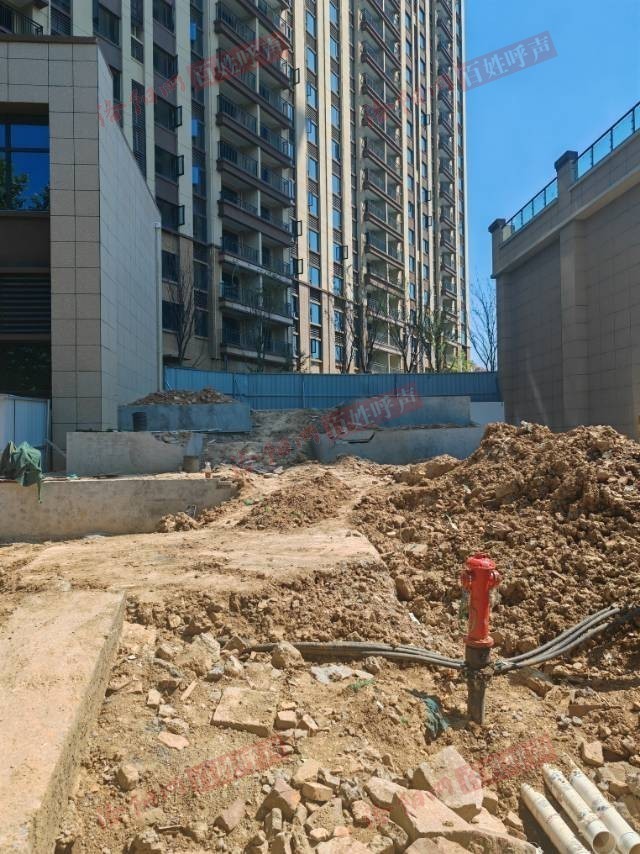

洛阳碧桂园凤凰湾让业主收房,但是据了解该项目目前尚未验收合格 ,一个大门还是土堆,进小区验房必须先缴纳物业费才给钥匙,存在霸王条款 ,消费者该如何维护自身权益。都没有相关部门能管辖这些开发商么。
竣工备案表是否由开发商向咱住房和城乡建设局部门提出验收还是说由其他部门负责?
碧桂园凤凰湾手续不全进行交房,竣工备案表什么时候下来,政府是否已经验收通过达到交付条件
28 号是否具备交房?消防市政验收了吗?本项目负责人是否有信任度?资金是否支持收楼一系列问题 减配严重 凤凰湾项目部责任人严重不着调!!!
碧桂园凤凰湾已延期三个月,距离最终承诺期限只有十余天,但整个院子眼见的地方还是一片狼藉,垃圾成堆,围挡没拆,一个月前反映的入户门锁也没安装,洛北乡一直承诺的督促进度就是一指空文,愚弄百姓,每次回复都是答非所问,不事实求事,不实质解决百姓关注问题,坐在办公室喊口号, 1,凤凰湾截止目前还余多少项目未完成?请派人实地落实并详细回复 2,8月28日能否按要求交工?
洛阳市西工区碧桂园风凰湾 五月底延期三个月 到如今还没收尾结束? 政府作为一个城市的发展最大的底气 任由他们开放商无底线破坏洛阳整体素质吗? 不为洛阳人民做个表现?不能有进展的询问 督促 工程表 何时交? 马上 8.28 了 门口垃圾清不完 ?这么难 什么原因导致工程进展不顺利 不考虑想在洛阳安家的家人们吗?
二期18号楼,已停工至少2个月,想问一下政府是否能起到督促和监督的作用?合同25年5月30交房,现在才盖到24层,停工这么久没有一点进展,后期还有大量工程,明摆着不可能按时交房。
碧桂园凤凰湾门口的非法围挡,严重的阻碍了道路通行。使得附近居民只能在非机动车道上与逆向行驶的机动车抢道。 在围挡期间相关部门并没有给出任何的解决方案,旁边停车位该停车还是停车,没有任何的治理,没有开通任何具有安全保证的通道,给居民造成步行的居民老弱病残,以及盲人,无路可走的局面。 危险每天都在上演,你们不能不管。
碧桂园凤凰湾售楼部大门口围挡阻挡了人行道盲道导致行人婴儿车,老年人小孩全部跟机动车道抢路。 本来路就窄,路边还停满了车辆门口还建立了围挡,真的是把行人逼得无路可走,每天跟机动车抢路。一不留神就命丧黄泉。上次说6月底拆除,现在马上都7月底了。
西工区政府即然理解业主焦虑心态就应该实事求事回复业主关心的问题,而不是一直敷衍推诿,不正面回复 凤凰湾算上延期还余一个多月交房,平时看没什么工人施工,倒底还有什么工程未完工?问销售和西工区洛北乡一直遮遮掩掩,你们在隐藏什么,什么客观原因导致施工缓慢,8月底能保障顺利交房吗?我们不需要话术性督促,我们要的是政府保障
