尊敬的洛龙区住建局您好,星联开元府存在严重拖延工期行为,自六月份以来工人很少,特别是八号楼,十一号楼,2个月多还没进展。并且咨询开发商,每次都含糊其词不给明确答复,特此请洛龙区住建局同志辛苦查实,要求开发商公布施工进度表并督促立即安排工人施工。去问了一次,就二次结构砖运了,不见工人干活,工人少之又少,我们的血汗钱啊,希望有关部门管理一下吧,让干起活来,保障老百姓的利益!
星联开元府发给业主七月份的家书说8号楼已经在做二次结构,可是截至目前8号楼做二次结构的砖都还没有运来,更没有人在施工,完全是欺骗业主,请政府严查开发商是不是把资金都挪用了?
最敬的洛龙区住建局您好,星联开元府存在严重拖延工期行为,自六月份以来工人很少,特别是八号楼,十一号楼,2个月多还没进展。并且咨询开发商,每次都含糊其词不给明确答复,特此请洛龙区住建局同志辛苦查实,要求开发商公布施工进度表并督促立即安排工人施工,都是我们的血汗钱,一套房是来之不易,望正常上人,正常交房!离交房日期十二月三十号也没多少天了,工人少之又少,不交付了我们可咋活!
尊敬有关领导: 1、近期发现星联开元府工地施工工期滞后,开发商承诺年底交房我们业主看在眼里急在心里。工地仅有零星工人在工作远远达不到预期,业主多次和沟通让开发商给我们详细施工计划,开发商总是以瞒报,糊弄,毫无真诚可言,希望领导能帮我们督促开发商尽快加大人力施工(现已存在延期风险)。 2、开发商承诺近期会大批量上人,但迟迟未有上人动向。 3、据所知开发商未按时支付施工单位工人工资。 我们的购房款是否打入监...
最敬的洛龙区住建局您好,星联开元府存在严重拖延工期行为,自六月份以来工人很少,特别是八号楼,十号楼,2个月多还没进展。并且咨询开发商,每次都含糊其词不给明确答复,特此请洛龙区住建局同志辛苦查实,要求开发商公布施工进度表并督促立即安排工人施工。

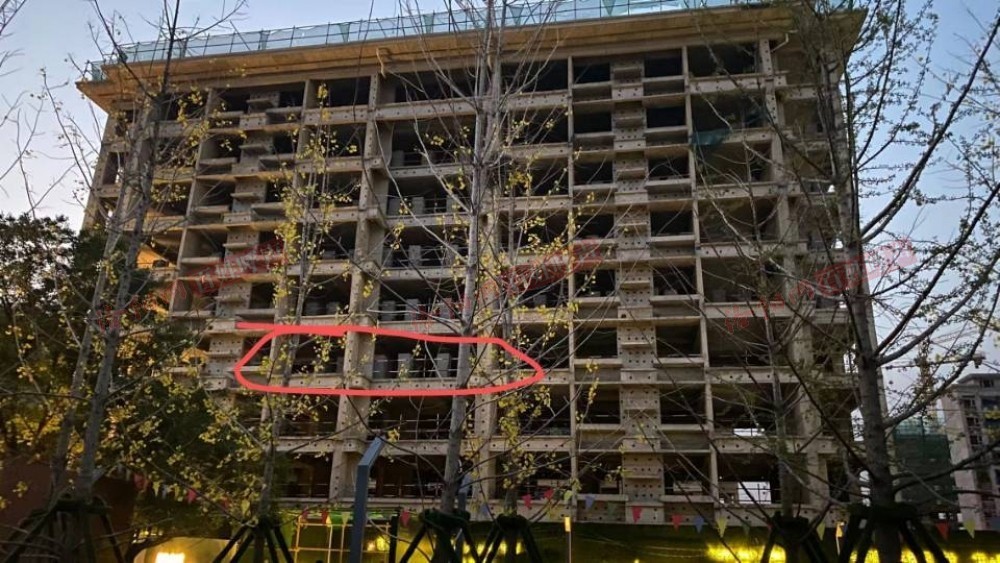

星联开元府8号楼从今年五月底封顶到现在三个多月一直没有人干活,二次结构也一直不开始做。现在距离年底交房还有三个多月,开发商还没有安排工人做二次结构,这能跟上年底交房吗?能不能督促开发商赶紧二次结构。让开发商把最后三个多月的工程安排发出来看他们怎么安排施工的?具体什么时候开始二次结构,什么时候完成二次结构给个准信。
星联开元府项目从六月份以来,封顶的几栋楼只有两三个人在干活,没有啥进度,距离年底交房还有三个多月,有两栋楼的二次结构还没有开始施工,其他几栋楼进度也很慢,开发商在开封郑州的多个楼盘都延期减配,洛阳这个项目进度也很落后。请住建局的领导对这个项目加强监管,不能让这家郑州的开发商躺平,
1、丰李控规何时公示?都快2年了还没规划好吗?2、开元大道西延下穿高铁桥那一段断头路何时开工?3、星联开元府和碧桂园星悦之间的道路是洛龙区政府修建还是开发商自己修建?若是政府修建,何时安排?(两个项目临近交房)4、郑西高铁以西、星悦北侧民宅何时拆迁?
星联开元府和碧桂园星悦马上年底交房,但是现在小区外围道路还没有任何动静,路不修,暖气不通过去,到时候交房入住没有暖气,想问下什么时候动工修!另外,开元大道西延线对接宜阳县段和下穿高铁桥段何时开工? ,望明确答复。
5月买的房,从11月份开始问售楼部的人要购房合同办理契税补贴,每次都以各种理由推脱不给办,导致错过契税补贴时间,如何解决?

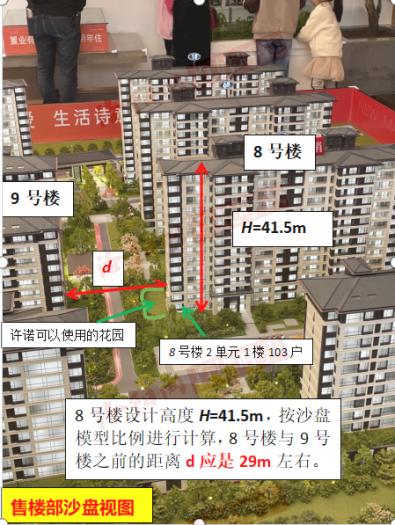

本人10月份在星联开元府做活动交了买房定金。买的一楼。交完定金后,看政府公开的规划图,发现规划和置业顾问说的不符。因此提出退回定金事宜。十月中旬开始和售房部沟通,各种推诿,各种为难。承诺可以使用的花园,在规划图上都没有。所以觉得承诺和现实不符。虽然签了定金协议,但是是在欺骗下签的。故投诉举报。
星联开元府和碧桂园星悦2023年年底交房,但是现在小区外围道路还没有任何动静,想问下政府具体安排?另外,丰李片区控制性详细规划已经招标快一年了,何时公示?开元大道西延线对接宜阳县段和下穿高铁桥段何时开工?这都是很多群众关心的问题,望明确答复。
星联开元府目前销售的一楼赠送花园及地下室类商品房,价格高出2至9楼4到5千元,想咨询价格是否违规,以及混淆客户概念销售的无产权花园及地下室是否涉及违规。
经星联开元府置业顾问介绍,该项目一楼均附送花园和地下储藏间。去年全市整改带花园的违建,我想咨询一下,星联开元府买一楼附送花园和地下储藏间是否手续齐全,能否购买?
洛龙区开元大道星联开元府项目建设的样板间、停车场,都在用地红线范围以外,无用地、规划相关审批手续,且占用规划城市绿地,属于违法建筑,应立即拆除。严重影响城市规划以及市民出行,请相关部门严肃处理。 请领导看清楚我说的是样板间和停车场,你们可以去现场查看,样板间和停车场均在红线围挡的外面,请明察。
