星联开元府,以保交楼欺骗消费者,到现在马上延期三个月了,预计三月三十一号交房,到现在工人都廖廖无几,就在那磨洋工,大门都没盖呢,希望有关部门为老百姓想想,有关部门引起重视!
星联开元府诈骗买房者说2023年12月交房,还欺诈消费者用保交楼的名义卖房。直到现在交不了房,又诈骗说3月底交房,实际连大门都没盖,各种设施为0。
星联开元府延期三个月到三月底交房,目前还剩一个月,小区绿化和大门还没弄,保温都没做完。春节前到现在一直停着工,没人干活。啥时候能全部复工?会不会烂尾啊?
星联开元府原本合同交房日期是2023年12月31日,后来开发商说政府有红头文件可以延期三个月也不用赔偿,现在快俩月过去了,小区绿化,大门,围墙啥都没弄,还有的楼栋保温层,内部粉刷都没有弄,一个月能弄好不能?丰李还号称“建筑之乡”,总共俩楼盘,还都出现问题了,是不是有啥魔咒啊,以后谁还敢来这里开发楼盘啊。
星联开元府延期到三月底交房,现在为止大门没有,院内绿化,道路硬化,室内外粉墙,墙体保温,真石漆,都没有做,剩余一个月怎么交房,
根据洛阳市人民政府《关于全面推行新建商品房“交房即发证”改革工作的通知》洛政〔2022〕14号,2022年5月底前,全面启动“交房即发证”工作,确保“交房即发证”工作常态化运行。请问星联开元府是不是交房即发证?
购房合同签了有快两年了,首付和贷款早都办理完了,开发商一直拒绝给业主全款发票,导致业主无法缴纳契税,请税局对这种违法行为进行处理。
本人于去年买的星联开元府的房子,当时说是属于洛一高附中文仲校区的划片范围内,孩子今年9月份要上中学了,想咨询一下可以读么,去学需要什么条件
星联开元府延期交付的通知是否合格洛阳房地产健康发展里面的约定,星联是21年入市销售的,2号楼,3号楼有据可查是22年7月已经封顶,22年10月份开始做二次结构,二次结构做完是23年3月份4月份,内粉是是5月份开始做,内粉外粉做完是7月份,外墙保温是8月份,10月份还没有做完。10月份有装窗户外框,室外雨水管安装等,到11月份底2号楼外立面粉刷,3号楼外立面粉刷一点。疫情是22年11月份已经放开,22年12月份到23年12月底这中间有13...

星联开元府和碧桂园星悦北侧道路何时修?两个小区都临近交房了,小区中间还是条断头路,北侧还有一些民宅没拆迁,希望抓紧在小区业主入住前安排把道路修通。

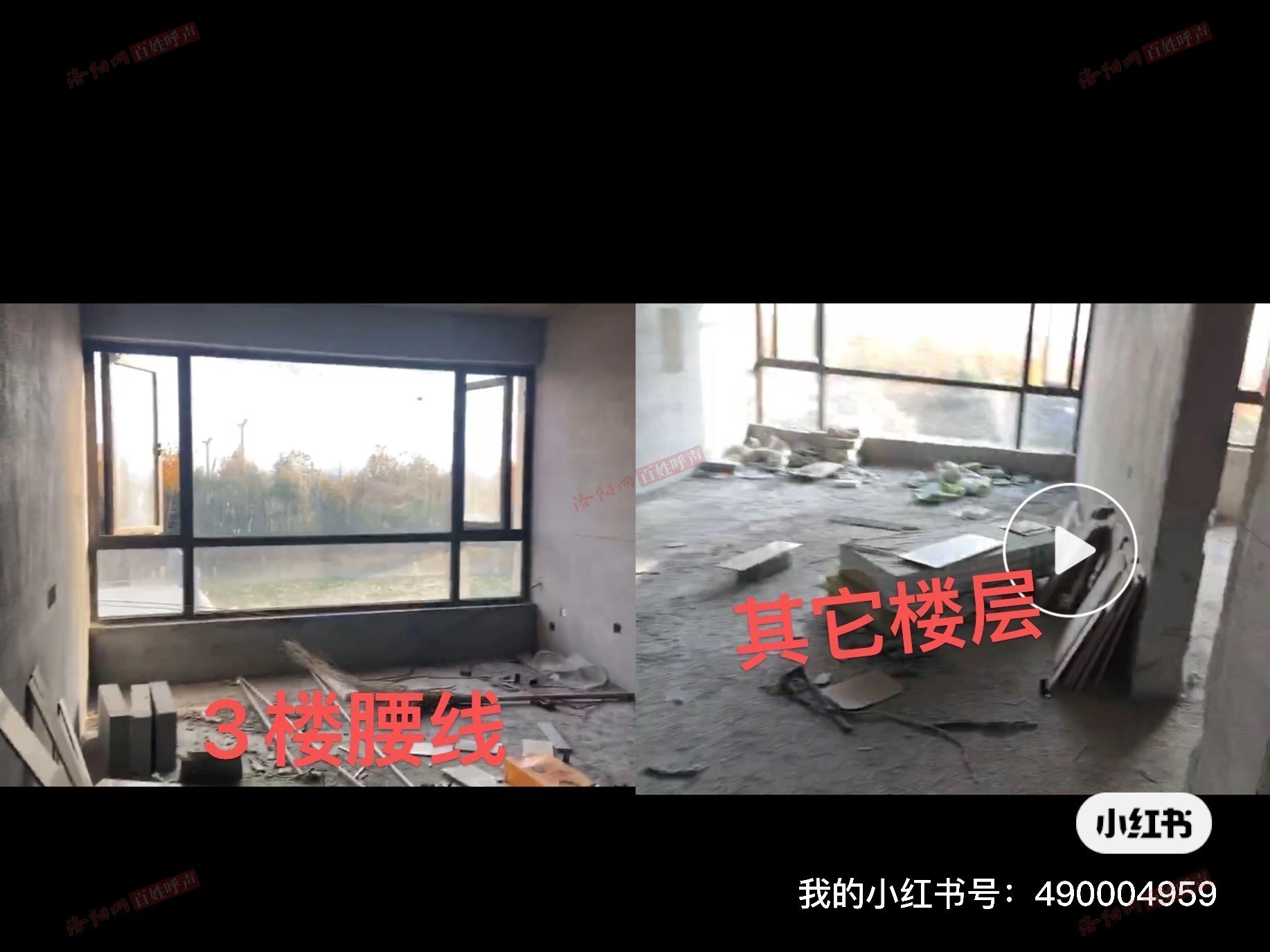

22年十一期间在星联开元府10号楼三楼买了房,当时问销售腰线是几层,销售说现在的房子没有腰线,后面签了合同付了钱,不久后得知我们所买的三楼正是腰线层,问销售又说没影响,这种欺诈行为性质恶劣,凑了一辈子的积蓄贷款买房,到头来落个这,听说房子还要延期了,这样一个没有信用没有担当的企业政府是怎么看待的呢,维权之路漫漫,有关部门能替百姓做主吗,被欺骗了能退房吗?消费者还能维护自己的合法权益吗
此开发商已经在多个地区有延期减配现象,并且回复是争取明年3月份完工,贵部门是否有保交付,防止烂尾现象发生的举措已及监管资金是否挪用
星联开元府第一批交房时间为2023年12月31号,离交房日期仅有3个月时间,但是其进度缓慢,每栋楼仅有几个人在干活,并且8号楼从6月份到现在基本没有啥动静,我们向贵局反应过此问题,告诉我们9月底二次结构完成,现在完全没有达到工程进度,其公司谎报工程进度,糊弄业主,并且其他城市的项目有延期减配现象,希望领导能够在保交房的政策下给予监督审查,给群众心安
星联开元府一期交房的2.3.5.8.9.10.11号楼,每栋楼干活的人就三四个,离交房还剩3个月,工程进度落后太多。上次投诉你们住建局的工作人员回复说8号楼9月底完成二次结构,可是今天28号,二次结构只做了两层,还有十二层还没做,请你们干工作负责任一点,不要忽悠老百姓。赶紧催开发商上人干活吧,就那十来个工人干活年底肯定交不交房。还有8号楼和11号楼的二次结构啥时候能做完?
尊敬的住房中心领导您好,星联开元府8号存在施工缓慢问题,从5月开始到现在,一直不上工人,希望能查询下8幢监管账户是否资金到账和余额
