回复部门:伊川县 2024-02-09 09:33:55

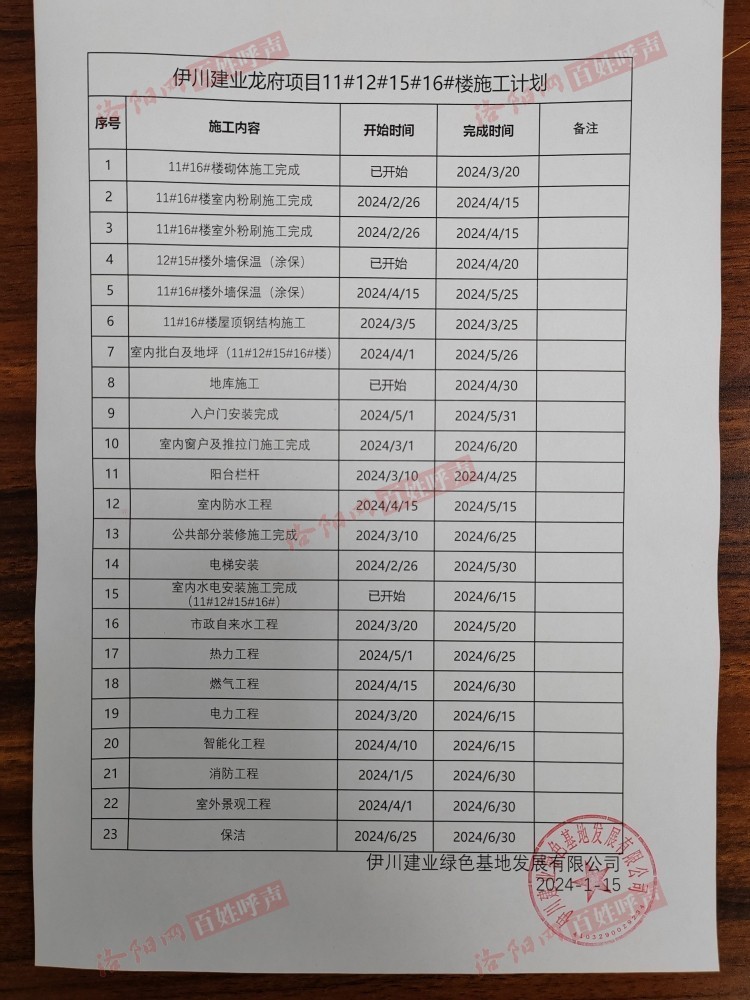

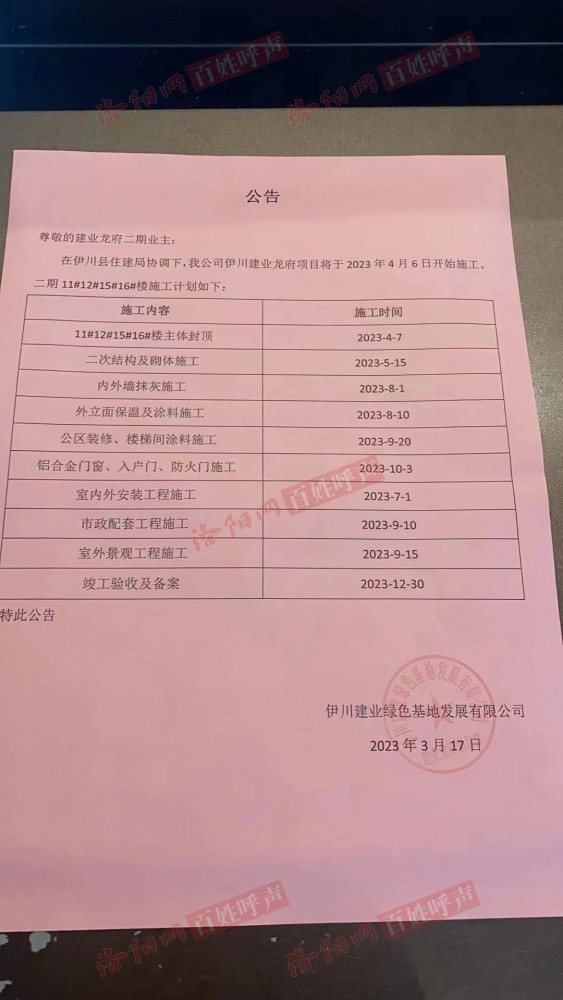

网友您好:我局要求建业龙府开发企业按照政府保交楼政策严格执行,在保证质量和安全情况下,加快施工进度,保质保量交付。根据天气情况,建业龙府今年春节从腊月二十工人开始放假,目前建业龙府二期施工进度:11号楼二次结构砌体施工完成到18层。16号楼二次结构砌体16层外墙外架拆除完成。12号楼外墙保温完成95%,东西山墙涂料施工完成,公共部分消防立管安装完成,现在正在安装消火栓箱,外墙排水安装完成85%。15号楼外墙保温完成95%,东西山墙涂料施工完成,公共部分消防立管安装完成,室内排水安装1层至6层,外墙排水施工完成80%,窗框安装20层至15层安装完成。伊川县 住建局 2024年2月20日
