您好,欢迎来到洛阳网百姓呼声!

[登录][注册]   忘记密码?

百姓呼声,服务百姓,12345便民热线,走好全媒体时代群众路线

  • [投诉] 北辰御花园,若不能交房就请按协议发过渡费吧。

    老城区

    尊敬的网友:

    您好!您反映的问题我们已转交区相关单位进行办理。经了解,苗南安置地块整体进度:一地块室外管网道路完成40%,户内安装完成50%,自来水完成30%,电力(临时)完成10%,燃气完成50%,热力管网完成20%,消防完成20%。 二地块正在进行室外管网及道路和室内安装施工。三地块共12栋住宅,已交付6栋,其余楼栋计划6月底完成交付。 六地块室外管网道路完成80%,户内安装完成80%,自来水完成80%,电力(临时)完成80%,燃气完成90%,热力管网完成60%,消防完成60%。 同时,一、六地块计划2021年10月底前除六地块8号楼外开始交付,12月底完成交付。二地块计划12月底前完成交付。

    感谢您对我们工作的监督与支持!

    回复时间:2021-06-21 17:03

    洛阳市政务服务中心

    网友您好,关于您所反映的问题,经核实:

    该小区北侧商业房二层多媒体箱完成40%,办公楼电梯安装75%,南侧商业房墙体砌筑完成80%,11号楼室内窗户搬运已完成,11号楼电梯门套安装10% 6号楼室内固定玻璃进场施工,8号楼安装防火门进场施工,西侧外网进场施工,整体预计年底前交付。

    欢迎您继续关注我们的工作,及时给我们提出宝贵意见和建议。

    回复时间:2021-07-26 16:17

    洛阳市政务服务中心

    网友您好,关于您所反映的问题,经了解:

    楼栋主体已经完成,目前正在进行内部装修;幼儿园墙漆砌筑和预埋管线已经完成,5号楼商业房已完成绑扎钢筋施工,正在进行二层支模,11号楼正进行粉刷工作,西半部分商业楼真石漆已经完成,东半部分商业房真石漆已完成80%;室外南侧、东侧、西侧三处外网管道、检查井已经完成,路面平整完成90%;相关配套设施中,正在进行自来水和燃气安装工作;地下室墙体砌筑已经完成,正在进行桥架安装。预计2021年年底交付。

    欢迎您继续关注我们的工作,及时给我们提出宝贵意见和建议。

    回复时间:2021-09-13 14:56

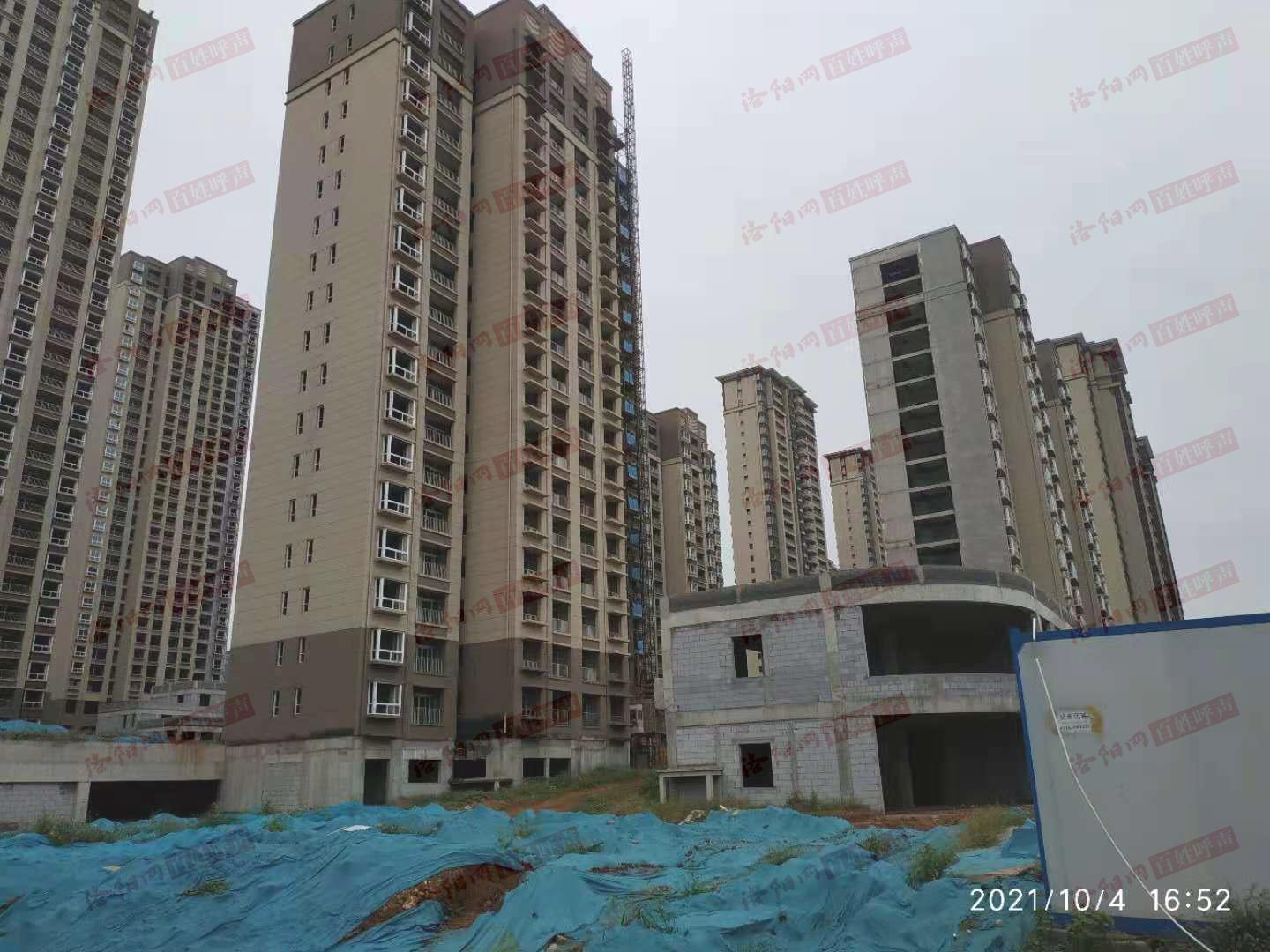

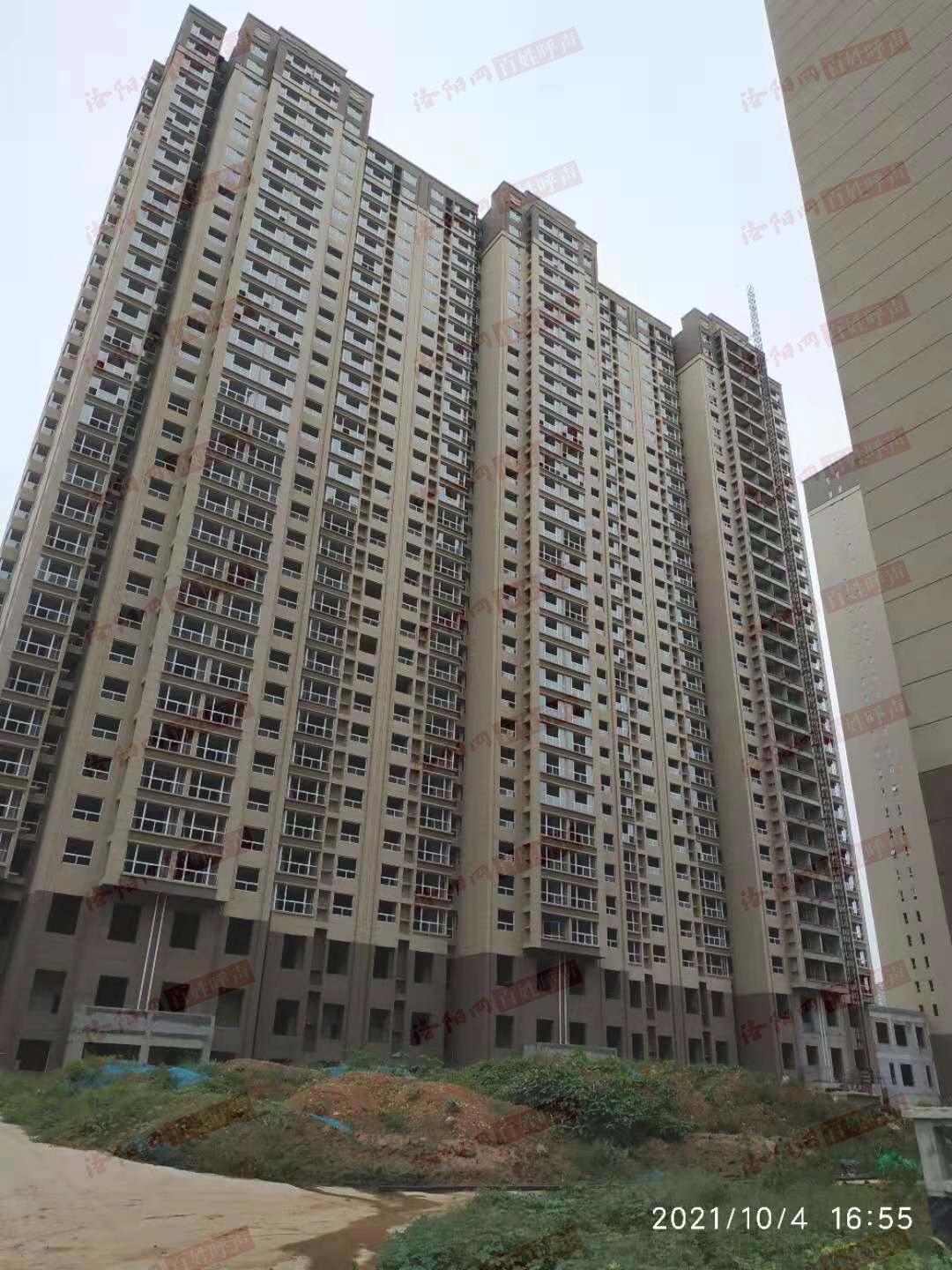

    看回复的进度以及现场进度,年底交房 恐难实现。

    若不能交房还请按协议发放2021年下半年过渡费。

    提倡法治政府;法治社会;金隅城集团作为老城区政府融资平台形象企业更应维护法制政府形象。更应严格履行老城区政府赋予的拆迁安置任务责任:加强对北辰房地产公司的进度督促,尽快合规交房;挽回在群众中长期不能交房的不良影响。

    云上松 2021-10-18 评论7 浏览7374 编号 20211018154132170 [老城区]已回复 发帖人评价 : 不满意

回复部门:老城区 2021-10-19 17:09:22

尊敬的网友:
    您好!您反映的问题我们已转交区相关单位进行办理。经了解,苗南一地块项目正在按时间节点推进,各楼栋内剩余工程已督促开发商、施工方保证质量加紧施工,按楼栋有序交房。同时,六地块过渡费现相关单位正在协商中。
     感谢您对我们工作的监督与支持!

如果您对此回复不满意! 点击追问

网友满意度调查:

登录后参与讨论:(网友评论仅供网友表达个人看法,并不表明洛阳网同意其观点或证实其描述。)

尊敬的用户:

  1. 请文明留言,禁止恶意攻击;
  2. 请遵守中华人民共和国的各项有关法律法规;
  3. 本网站保留对违反规定的用户进行处理的权利。
